生产顺不顺,关键看调度。调度对于特凿公司来说绝非单纯的数据报送、信息传递岗位,而是特凿公司统筹生产、把控全局的核心中枢,是串联全公司所有工程项目、覆盖施工全流程的一体化管控体系。2026年以来,特凿公司牢固树立全局“一盘棋”思想,严格遵循“精准、高效、闭环”工作原则,不断优化调度运行机制,持续强化统筹管控效能,12项工程顺利竣工、20个在建项目平稳施工,各项任务高效落地的背后,是调度体系全程统筹、靠前把控的有力支撑,为公司整体施工生产平稳运行夯实坚实保障。
向机制要效率,让调度指挥更有力
调度工作的核心在于“统”和“调”。严格落实“日跟踪、周调度、月分析”机制,每天各项目部的钻孔进尺、冻结温度、注浆量等关键数据准时汇总,形成当日生产动态,确保信息掌握不过夜。每周两次调度会雷打不动,周四的全公司视频连线覆盖所有在建项目,公司领导、机关部门与项目部班子面对面沟通,生产堵点当场研判、当场定责、会后闭环,确保问题不积压、不拖延。正是这套机制的持续运转,让施工生产始终处于受控状态。上半年,全公司投入钻机12台套、冷冻机组75台套,保障生产顺利进行。矿井冻结项目中,小庄进风井通过全过程温度监测与动态冷量调节,井筒开挖较设计提前14天完成。大口径钻孔工程中,大海则排水孔、郭家滩下料孔均较工期提前收官。市政联络通道10个点位全部按期完成,离层注浆累计处理矸石96.3万吨,葫芦素项目完成率突破60%。
向技术要安全,让风险管控有抓手

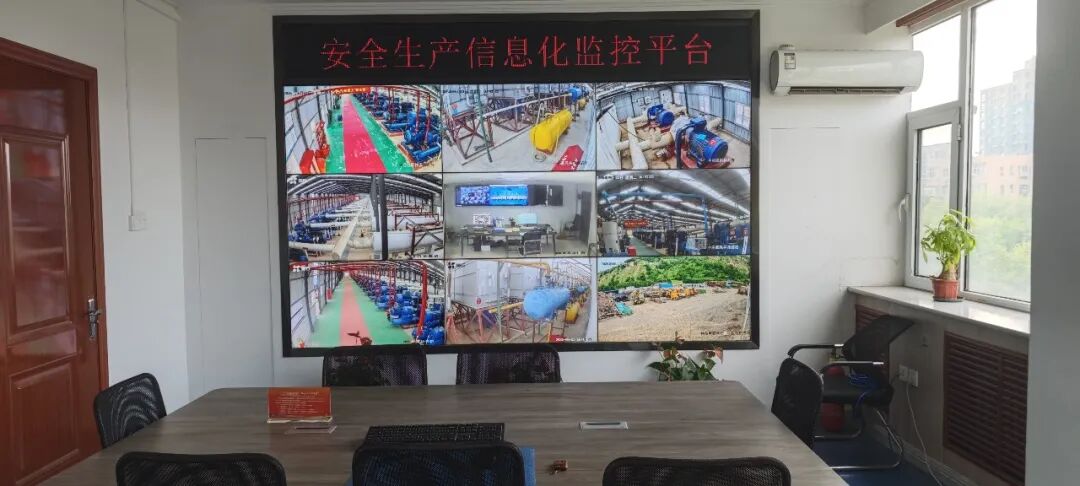

调度工作不仅是进度管理,更是安全屏障。积极推进信息化手段与调度业务的深度融合,构建起覆盖所有在建项目的视频监控网络,目前20个在建工程均已实现与公司平台的实时联通。调度配合安全监察部门定期开展远程巡查,对高空作业、设备安拆、冻结站运转等关键工序进行实时查看和视频回看,发现问题第一时间截图留证、电话通知、跟踪整改,形成“发现—预警—处置—复查”的完整链条,让习惯性违章和隐蔽隐患无处藏身。班前会也纳入视频监管范围,通过“电子考官”确保安全交底不走形式、不走过场。应急管理同步跟进。上半年公司各项目部围绕氨泄漏、火灾、供电、防汛等重点风险,组织开展应急演练13场次,参演162人次,职工防范意识和应急处置能力在实战模拟中持续提升。进入汛期后,调度系统密切追踪各工地天气变化,提前发布预警信息,重点盯防钻塔安拆、冻结沟槽安装等高风险工序,督促各项目落实值班巡视和应急值守,守住了安全生产的底线。
向统筹要效益,让资源调配更顺畅
充分发挥调度统筹调配核心职能,打破项目壁垒、整合全域资源,打通物资、设备、人员流转堵点。上半年统筹协调调配各类运输车辆240余台,结合各项目地理位置、施工进度优化转运路线,实行同片区设备集中调拨、统一转运,实现施工材料、设备进场、撤场无缝衔接,为各项目按期履约、提速建设抢占关键窗口期。持续推进管理模式创新,将调度管控深度嵌入施工标准化建设。以冻结站全周期管控为核心突破口,积极开展调研,按照集思广益征集一线实操建议、分类梳理制定标准化操作细则、总结实践经验固化落地成果三步走思路,系统编制冻结专业知识手册,把冻结站前期筹备、设备安装调试、机组稳定运转、完工拆除清运四大关键环节全部纳入标准化、模块化管理清单,明确各阶段调度管控要点、作业规范与考核标准。当前,这套成熟规范的标准化管控体系正有序向大口径钻孔、离层注浆运营等业务链条延伸覆盖,逐步搭建起覆盖全施工类型、权责清晰、落地可行、量化可考的调度长效管理体系,以标准化统筹持续挖掘生产经营效益。
调度体系是项目建设的“中枢神经”,牵一发而动全身。下一步,特凿公司将继续深化调度管控体系建设,动态跟进各项目节点,强化现场调研频次;深化视频监控应用,探索设备在线监督与数据实时传输系统;优化调度会议实效,及时破解生产梗阻;以标准化建设为牵引,推动管理效能持续提升,为全年安全生产目标圆满完成保驾护航。(文/王超 冯玉静 影/周艳红)
